Home / Blog / Parcuri fotovoltaice EPC la cheie: etape, costuri,…
30 Iul 2026 Echipa MTS 18 min citire

Parcuri fotovoltaice EPC la cheie: etape, costuri, termene 2026

Parcuri fotovoltaice EPC la cheie: etape, costuri, termene 2026

Blog · Instalare · 30 iulie 2026

Parcuri fotovoltaice EPC la cheie: etape, costuri și termene în 2026

Cum se construiește un parc fotovoltaic de la teren la punerea sub tensiune: etapele reale ale unui contract EPC, avizele obligatorii, cât durează fiecare tranșă de putere și cât costă un MW la cheie în 2026.

Pe scurt

Un parc fotovoltaic la cheie costă în 2026 aproximativ 450-700 EUR/kWp fără teren, iar tariful de racordare adaugă separat între 30 și 120 EUR/kWp, în funcție de distanța până la stație. Execuția fizică durează 1-5 luni, dar calendarul real este dictat de avize și de racordare: 6-10 luni pentru un parc sub 1 MW și 12-18 luni pentru 5-10 MW. Într-un contract EPC un singur furnizor răspunde de proiectare, echipamente și construcție, deci și de producția garantată la final.

Un parc fotovoltaic nu se blochează niciodată din lipsă de panouri. Se blochează la avizul de racordare, la clasa de calitate a terenului sau la o stație de transformare aflată la 6 km de gard. Partea de montaj, cea care pare cea mai grea, este de fapt cea mai previzibilă: se planifică pe zile și se execută pe zile.

Ghidul de mai jos parcurge un proiect de parc exact în ordinea în care se întâmplă, cu documentele cerute la fiecare pas, cu duratele pe care le vedem în practică în vestul și sudul țării și cu structura de cost defalcată pe componente. Este scris pentru proprietarii de teren, dezvoltatorii mici și firmele care vor capacitate proprie de producție, nu pentru licitații de utilitate publică.

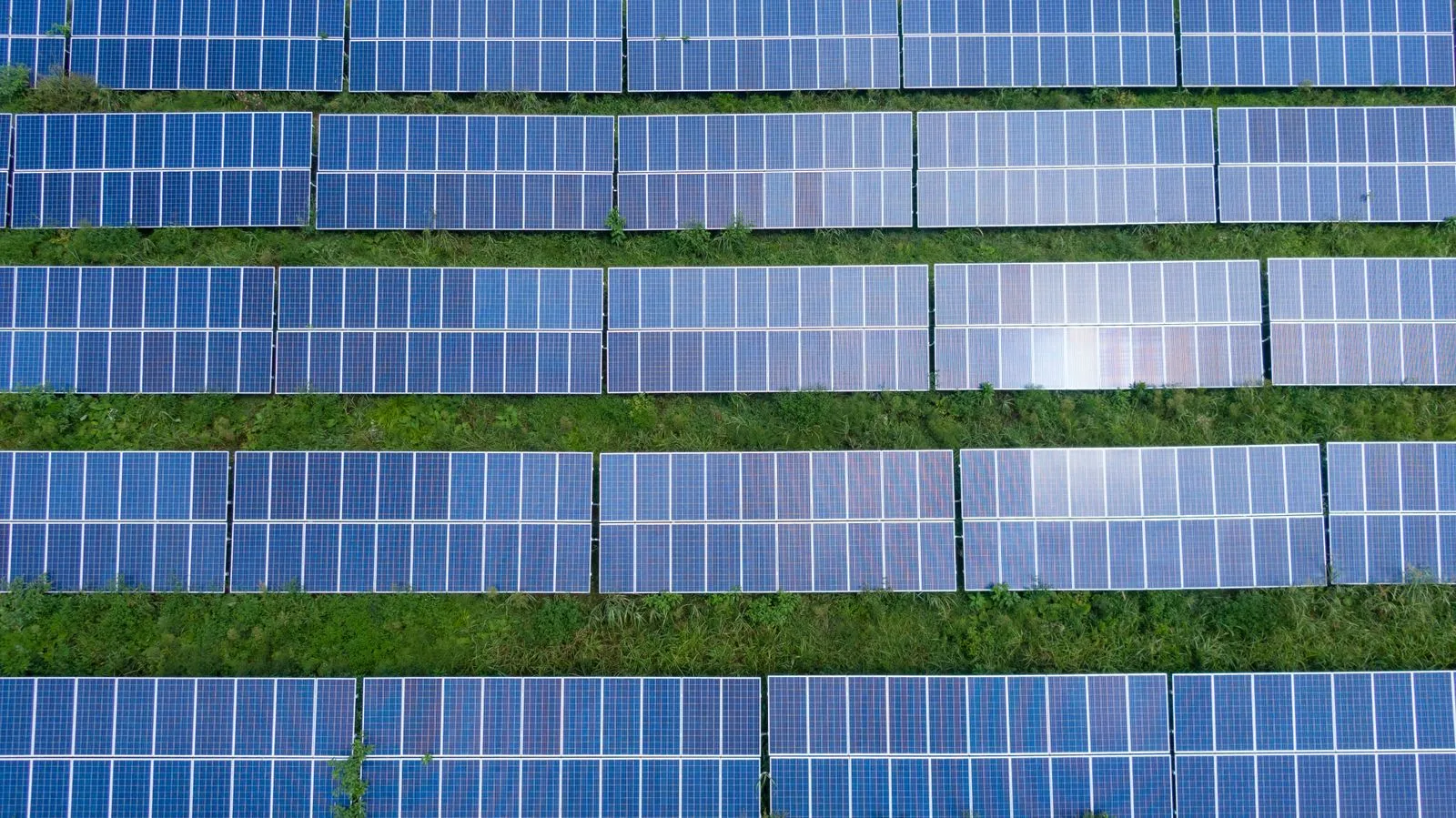

Vedere aeriană a unui parc fotovoltaic la sol cu rânduri de module pe structuri metalice
Un parc la sol se proiectează pe rânduri, cu distanțe calculate ca să nu se umbrească reciproc iarna

Ce înseamnă EPC la cheie

EPC vine de la Engineering, Procurement, Construction: proiectare, achiziție, execuție. Un contract EPC transferă către un singur furnizor toată responsabilitatea de la desen până la parcul funcțional, cu o singură garanție de bună execuție și un singur interlocutor la care mergeți dacă producția nu iese conform simulării.

Cele trei componente, concret

  • Engineering: studiul de amplasament, layout-ul câmpului de module, simularea de producție, dimensionarea invertoarelor și a stației, schemele monofilare, proiectul de structuri și calculul de încărcări, documentațiile pentru avize.
  • Procurement: achiziția modulelor, invertoarelor, structurilor, cablurilor, tablourilor, transformatorului și a echipamentelor de măsură, cu verificarea certificatelor și a garanțiilor de producător.
  • Construction: pregătirea terenului, baterea piloților, montajul structurilor și modulelor, toată partea electrică de curent continuu și alternativ, stația de racordare, punerea în funcțiune și probele.

EPC față de contracte separate

Alternativa la EPC este să contractați separat proiectantul, furnizorul de echipamente și echipa de montaj. Se poate, iar uneori iese mai ieftin pe hârtie. Diferența apare când ceva nu funcționează.

CriteriuEPC la cheieContracte separate
Responsabilitate la producție sub estimareUn singur furnizor răspundeFiecare dă vina pe celălalt
Preț inițialCu 5-10% mai mareAparent mai mic
Costuri neprevăzuteSuportate de constructorSuportate de beneficiar
Coordonare pe șantierInclusăÎn sarcina beneficiarului
Termen de finalizareAsumat contractual, cu penalitățiFără termen unic
GaranțieUna, pe tot sistemulSeparate, pe fiecare lot

Pentru parcuri peste 500 kW recomandăm EPC din motive practice: costul unei întârzieri de trei luni la racordare depășește de regulă diferența de preț dintre cele două variante.

Etapele unui parc fotovoltaic, în ordinea reală

Ordinea de mai jos nu este teoretică. Sărirea unui pas, în special a primului, este cauza clasică a proiectelor abandonate după ce s-au cheltuit deja bani pe proiectare.

1. Verificarea terenului și a capacității de racordare

Înainte de orice cheltuială, se verifică două lucruri în paralel. Terenul: extras de carte funciară, categoria de folosință, clasa de calitate a solului dacă este agricol, existența unui PUZ, servituți, conducte sau linii aeriene care traversează parcela, drum de acces pentru trailere. Rețeaua: unde este cea mai apropiată stație de transformare sau linie de medie tensiune și dacă mai are capacitate disponibilă de evacuare.

Al doilea punct decide proiectul. Un teren perfect, plat, la 400 metri de o linie de 20 kV care nu mai are capacitate liberă nu valorează nimic pentru un parc. Informația se obține printr-o cerere de aviz de amplasament sau printr-un studiu de soluție la operatorul de distribuție, iar costul acestui pas este neglijabil față de restul proiectului.

2. Documentația de urbanism și avizele

Aici se consumă cea mai mare parte din calendar. Ce intră în joc, în funcție de amplasament și putere:

  • Certificatul de urbanism emis de primărie, cu lista de avize cerute pentru amplasamentul respectiv.
  • PUZ sau schimbarea destinației terenului, dacă parcela este extravilan agricol. Pentru terenurile agricole de clasă inferioară procedura este mai simplă, dar rămâne o etapă cu durată de câteva luni.
  • Avizul tehnic de racordare, ATR, urmat de contractul de racordare cu operatorul de distribuție. Documentul central al proiectului.
  • Acordul de mediu sau clasarea notificării, în funcție de suprafață și de vecinătatea cu zone protejate.
  • Avizele de utilități și de la deținătorii de rețele: gaz, apă, telecomunicații, drumuri, ANIF pentru zonele cu irigații.
  • Autorizația de construire, pe baza documentației tehnice DTAC.
  • Autorizația de înființare de la ANRE pentru capacități peste 1 MW, iar înainte de comercializarea energiei, licența de producere.

Firma EPC pregătește și depune documentațiile, dar semnăturile de proprietar și termenele autorităților nu pot fi scurtate de nimeni. Un dezvoltator care vă promite toate avizele în două luni fie nu le-a făcut niciodată, fie nu vorbește despre același tip de parc.

3. Proiectarea tehnică și simularea de producție

Cu avizele conturate, se trece la proiectul de execuție: amplasarea rândurilor cu distanțe calculate pentru a evita umbrirea reciprocă în lunile de iarnă, unghiul de înclinare optim pentru latitudinea amplasamentului, dimensionarea stringurilor pe intrările invertoarelor, secțiunile de cablu calculate la pierderi sub 1% pe DC și sub 1% pe AC, schema stației de transformare, protecțiile și sistemul de măsură.

Simularea de producție se face cu date meteo pentru locația exactă și include pierderile reale: temperatură, murdărire, mismatch, cabluri, invertor, disponibilitate. O simulare corectă pentru sudul României dă între 1.250 și 1.450 kWh pe fiecare kWp instalat, anual, la structuri fixe. Cifrele de peste 1.500 kWh/kWp la structuri fixe sunt semnale de optimism vândut ca inginerie.

4. Achiziția echipamentelor

Lista lungă se contractează cu 2-4 luni înainte de începerea montajului, pentru că transformatoarele de putere și celulele de medie tensiune au termene de livrare mult mai lungi decât modulele. La module se verifică fișa tehnică, coeficientul de temperatură, garanția de produs și cea de degradare liniară, plus certificările IEC. Diferențele reale între tehnologiile actuale de celulă sunt detaliate în articolul despre TOPCon, HJT și PERC.

La invertoare, decizia este între invertoare string, mai multe la număr și mai ușor de înlocuit, și invertoare centrale, mai puține și mai ieftine pe kW, dar cu risc concentrat. Pentru parcuri sub 5 MW, invertoarele string rămân alegerea sănătoasă în majoritatea cazurilor.

5. Pregătirea terenului

Se curăță vegetația, se nivelează local unde panta depășește limita structurii, se trasează drumurile interioare de mentenanță și platforma stației, se execută împrejmuirea și fundațiile pentru containerul de stație. La parcelele cu apă în subteran se prevăd rigole și drenaj, altfel primul șantier cu ploaie serioasă se blochează pentru două săptămâni.

Se face și studiul geotehnic, obligatoriu pentru dimensionarea fundațiilor. Rezultatul lui decide tipul de structură: piloți bătuți direct în pământ, șuruburi de fundație sau fundații de beton.

Fundații de beton turnate pe un șantier, pregătite pentru montarea structurilor
Fundațiile de beton se folosesc doar unde terenul nu permite piloți bătuți, pentru că dublează costul și timpul

6. Structurile de montaj și baterea piloților

La parcuri, metoda standard este ramming: piloți din oțel zincat la cald bătuți direct în pământ cu utilaje specializate, fără beton și fără săpătură. Este cea mai rapidă și cea mai ieftină soluție, iar terenul se poate readuce la starea inițială la finalul duratei de viață a parcului.

În funcție de teren, o mașină de ramming instalează între 200 și 600 de piloți pe zi. Adâncimea de batere se stabilește prin teste de smulgere pe amplasament, nu din catalog. Unde apare rocă la adâncime mică se trece la preforare, iar unde solul este prea slab se lungesc piloții sau se trece la șuruburi de fundație. Toleranțele contează: un pilon bătut strâmb cu mai mult de câteva grade obligă la corecții pe toată linia de structură și se vede în aliniamentul modulelor.

Utilaje de batere piloți pe șantierul de parc fotovoltaic de la Corbii Mari
Utilaje de ramming pe șantierul de 48 MW de la Corbii Mari, unde MTS execută baterea piloților

7. Montajul modulelor și partea electrică

Peste piloți se montează profilele de aluminiu sau oțel, apoi modulele, cu cleme strânse la cuplul specificat de producător. Cablarea DC se face pe pat de cabluri sau în tuburi de protecție, cu conectori sertizați cu clește dedicat și cu etichetare pe fiecare string. Toate structurile se leagă la priza de pământ a parcului.

Pe partea de curent alternativ se montează tablourile de invertoare, protecțiile, descărcătoarele și cablurile până la stația de transformare. Se instalează sistemul SCADA și senzorii de iradiere și temperatură, care sunt singura bază obiectivă pentru a demonstra ulterior că parcul produce cât trebuie. Regulile de montaj și greșelile frecvente sunt aceleași ca la sistemele mici, detaliate în ghidul de montaj.

8. Stația de racordare și punerea sub tensiune

Stația se execută conform proiectului avizat de operatorul de distribuție: transformator, celule de medie tensiune, protecții, grup de măsură, telecomunicații pentru dispecer. Urmează probele, verificarea protecțiilor, punerea sub tensiune și proba de 72 de ore de funcționare continuă. Abia după certificatul de racordare parcul poate livra energie în rețea.

9. Recepția, monitorizarea și mentenanța

La recepție se predau cartea tehnică, buletinele de măsurători pe fiecare string, testele de termoviziune, raportul de performanță comparat cu simularea și instrucțiunile de exploatare. De aici începe partea de O&M: curățare, cosire, verificări de termoviziune, inspecția conexiunilor, raportare lunară de producție. Ce presupune concret întreținerea este descris în ghidul de întreținere.

Cât durează un parc, pe tranșe de putere

Duratele includ tot procesul, de la prima cerere la primăria locală până la punerea sub tensiune. Execuția fizică este partea scurtă:

Putere instalatăAvize și racordareExecuție pe șantierTotal realist
100-500 kW3-6 luni3-6 săptămâni5-9 luni
500 kW - 1 MW4-7 luni1-2 luni6-10 luni
1-5 MW6-12 luni2-3 luni9-15 luni
5-10 MW9-15 luni3-5 luni12-18 luni
Peste 10 MW12-24 luni5-10 luni18-30 luni

Două lucruri lungesc calendarul mai mult decât orice altceva: schimbarea destinației terenului agricol și lucrările de întărire a rețelei cerute prin ATR. Ambele se pot afla din primele săptămâni, dacă se pun întrebările corecte la început.

Cât costă un parc fotovoltaic la cheie în 2026

Intervalele de mai jos sunt orientative, pentru parcuri la sol între 1 și 10 MW, cu structuri fixe și fără costul terenului. Prețul scade cu puterea instalată și crește pe amplasamentele dificile:

ComponentăInterval 2026Observații
Module fotovoltaice90-130 EUR/kWpdiferă pe tehnologie și pe volum
Invertoare40-70 EUR/kWpcentrale mai ieftine, string mai flexibile
Structuri la sol și ramming70-120 EUR/kWpdepinde de geotehnic și de pantă
Cabluri, tablouri, SCADA60-100 EUR/kWpcrește cu distanțele din parc
Stație de transformare și racordare60-150 EUR/kWpcea mai variabilă poziție
Manoperă de montaj90-150 EUR/kWpscade cu volumul
Proiectare, avize, studii15-35 EUR/kWpinclusă în EPC
Total la cheie, fără teren450-700 EUR/kWpechivalent 450.000-700.000 EUR pe MW

La total se adaugă separat tariful de racordare plătit operatorului de distribuție, între 30 și 120 EUR/kWp, în funcție de distanța până la punctul de racordare și de lucrările de întărire cerute. Dacă în ofertă nu apare un rând distinct pentru racordare, cereți-l explicit. Pentru sisteme mici și rezidențiale, grila de prețuri este alta și o găsiți în articolul despre costul panourilor fotovoltaice în 2026.

Cât teren cere și cât produce un parc

Cifrele utile pentru un calcul rapid pe spatele unei foi:

IndicatorValoare uzuală în România
Suprafață necesară, structuri fixe1,0-1,5 ha pe MWp
Suprafață necesară, module bifaciale sau trackere1,5-2,0 ha pe MWp
Producție anuală specifică, structuri fixe1.250-1.450 kWh/kWp
Producție anuală pentru 1 MWp1.250-1.450 MWh
Degradare anuală a modulelor0,4-0,55% pe an
Durată de viață de proiect25-30 ani

Panta terenului contează mai mult decât se crede. Peste 5% pe direcția nord-sud apar costuri suplimentare de structură, iar peste 10% multe soluții standard nu se mai pot folosi.

Racordarea, partea care decide calendarul

Procesul are o ordine fixă: cerere de racordare, studiu de soluție dacă puterea o cere, aviz tehnic de racordare, contract de racordare cu plata tarifului, execuția instalației de racordare, punerea sub tensiune, certificat de racordare. Fiecare pas are termene legale, dar practica adaugă timp la fiecare interfață.

Trei capcane pe care le vedem des. Prima: ATR emis pentru o putere mai mică decât cea cerută, pentru că rețeaua nu are capacitate, și proiectul trebuie redimensionat de la zero. A doua: lucrări de întărire a rețelei puse în sarcina beneficiarului, care pot depăși costul unei părți din parc. A treia: punctul de racordare stabilit la o stație aflată la kilometri de amplasament, cu linie de medie tensiune de construit, obținut aviz și dreptul de trecere pe terenuri ale altor proprietari.

De aceea studiul de rețea se face primul, nu la mijlocul proiectului. Un parc bine amplasat lângă o stație cu capacitate liberă poate fi cu 20% mai ieftin pe kWp decât un parc identic aflat la 5 km de racordare.

Cum se valorifică energia produsă

Un parc are, în esență, patru variante de valorificare, care se pot și combina:

  • Autoconsum industrial: parcul alimentează direct fabrica sau ferma proprie, iar surplusul se livrează în rețea. Cea mai bună economie, pentru că energia consumată direct valorează prețul plătit la furnizor, nu prețul de piață.
  • Contract PPA: vânzare pe termen lung, la preț negociat, către un consumator sau un trader. Predictibilitate pentru finanțare bancară.
  • Piața spot: vânzare pe piața pentru ziua următoare, cu venituri variabile. Prețurile de la miezul zilei sunt mai mici exact când parcul produce maxim, iar acest efect se accentuează pe măsură ce se instalează mai multă capacitate solară.
  • Stocare adăugată parcului: mută producția în orele scumpe de seară. Schimbă complet economia proiectului, dar și investiția. Logica dimensionării bateriilor este explicată în articolul despre bateriile fotovoltaice.

Pentru firmele care au consum mare pe timpul zilei, varianta cu cel mai bun randament financiar rămâne autoconsumul, fie pe acoperișul halei, fie pe un teren alăturat. Cazul halelor industriale este tratat separat în articolul despre sisteme fotovoltaice pentru hale.

Ce merge prost la parcuri și cum se acoperă în contract

Riscurile unui parc nu sunt tehnice în majoritatea cazurilor. Sunt contractuale și de calendar:

  • Producția sub simulare: se acoperă cu o garanție de performanță în contractul EPC, cu test de performance ratio la recepție și penalități clare.
  • Întârziere la punerea sub tensiune: penalități pe zi de întârziere, cu excepțiile enumerate limitativ, nu formulate vag.
  • Costuri suplimentare de fundare: se elimină prin studiu geotehnic și teste de smulgere înainte de semnarea prețului, nu după.
  • Echipamente livrate cu termene depășite: se acoperă prin comenzi lansate din timp pentru transformator și celule, cu confirmări scrise de termen.
  • Vandalism și furt de cabluri: împrejmuire, supraveghere video, detecție și, la parcurile izolate, pază fizică în perioada de execuție.
  • Lipsa dreptului de trecere pentru linia de racordare: se verifică și se contractează înainte, cu servitute înscrisă în cartea funciară.

Un contract EPC serios conține toate cele șase puncte. Dacă lipsesc, nu aveți un contract la cheie, aveți o listă de intenții.

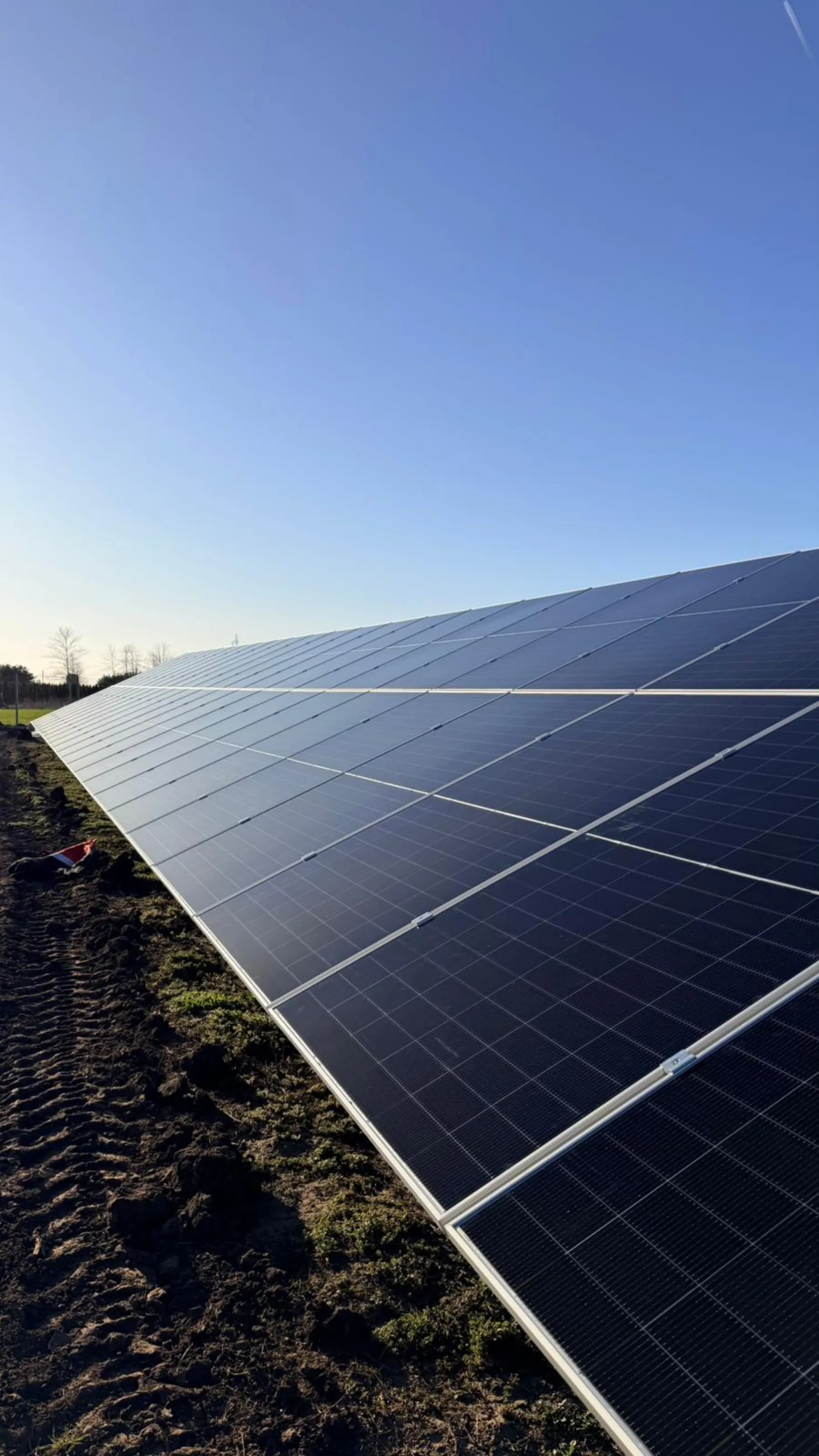

Rânduri de module fotovoltaice pe structuri metalice la parcul de 7 MW din Craiova Perișor
Parcul de 7 MW de la Craiova Perișor, proiect Full EPC aflat în execuție

Ce face MTS Global Sun pe partea de parcuri

Suntem instalatori atestați ANRE, cu peste 97.911 kW instalați în 120 proiecte, și lucrăm pe parcuri atât ca antreprenor EPC, cât și ca subcontractor specializat pe structuri și ramming. Câteva lucrări din portofoliul public:

Avem flotă proprie de batipaluri, trailere, camioane și vehicule de intervenție, deci nu depindem de disponibilitatea utilajelor închiriate la programarea unui șantier. Portofoliul complet, cu poze de pe fiecare lucrare, este pe pagina de proiecte. Lucrăm în toată țara, cu bază în Timișoara și șantiere active inclusiv în zona Craiova.

Aveți un teren și vreți să știți dacă merită

Verificăm gratuit capacitatea de racordare și situația terenului, apoi vă spunem sincer dacă proiectul stă în picioare.

Sunați la 0728 473 293

Întrebări frecvente despre parcuri fotovoltaice

Am 3 hectare de teren agricol. Pot face parc pe el?

Depinde de clasa de calitate a solului, de categoria de folosință și de PUZ. Terenurile agricole de clasă inferioară sunt cele folosite în practică pentru parcuri, cu procedura de schimbare a destinației sau de scoatere din circuitul agricol. Verificarea începe cu extrasul de carte funciară și certificatul de urbanism. Pe 3 hectare intră aproximativ 2-2,5 MWp cu structuri fixe.

Cât durează până produce parcul, din momentul semnării?

Pentru 1-5 MW, între 9 și 15 luni în total, din care execuția pe șantier este de 2-3 luni. Restul este documentație și racordare. Dacă terenul are deja PUZ și ATR obținut, calendarul se scurtează cu 4-6 luni.

Ce se întâmplă dacă ATR-ul vine pentru o putere mai mică decât am cerut?

Proiectul se redimensionează la puterea aprobată, iar simularea de producție și bugetul se recalculează. De aceea nu se comandă echipamente și nu se semnează prețul final înainte de ATR. Într-un contract EPC corect, această etapă este o condiție suspensivă, nu un risc al beneficiarului.

Este obligatorie licența ANRE?

Pentru capacități peste 1 MW este necesară autorizația de înființare înainte de execuție, iar pentru comercializarea energiei, licența de producere. Sub 1 MW procedura este mai simplă. Documentațiile se pregătesc în paralel cu execuția, ca să nu blocheze punerea sub tensiune.

Ce mentenanță cere un parc și cât costă?

Cosirea vegetației de 2-4 ori pe an, curățarea modulelor de regulă o dată pe an, inspecție de termoviziune anuală, verificarea conexiunilor și a protecțiilor, monitorizare continuă cu raportare. Un contract de O&M complet se încadrează în intervalul de 8-15 EUR pe kWp pe an, în funcție de dimensiune și de nivelul de servicii.

Merită trackere sau structuri fixe?

Trackerele pe o axă cresc producția anuală cu 15-25%, dar adaugă cost de investiție, piese în mișcare, consum propriu și mentenanță, plus cu 30-50% mai mult teren pentru aceeași putere. La prețurile actuale de module, în majoritatea proiectelor din România iese mai bine să instalați mai mulți kWp pe structuri fixe decât mai puțini pe trackere.

Pot construi parcul în etape?

Da, și este adesea recomandat. Se dimensionează stația și racordarea pentru puterea finală, iar câmpurile de module se execută pe faze, în funcție de finanțare. Important este ca infrastructura de evacuare și canalizațiile de cabluri să fie făcute din prima fază, pentru că refacerea lor ulterioară costă mult mai mult decât supradimensionarea inițială.

Executați și doar baterea piloților, fără restul parcului?

Da. O parte din lucrările noastre pe parcuri mari sunt exact așa: intrăm ca subcontractor cu utilaje și echipe pentru structuri și ramming, pe șantiere coordonate de alt antreprenor general. Avem în derulare lucrări de acest tip, cea mai mare pe un șantier de 48 MW.

Concluzie

Un parc fotovoltaic se câștigă sau se pierde în primele două luni, când se verifică terenul și capacitatea de racordare. Restul este execuție, iar execuția se poate planifica. Cereți întotdeauna oferta defalcată pe componente, cu tariful de racordare pe rând separat, cu termen asumat contractual și cu garanție de performanță la recepție.

Dacă aveți un teren sau o hală și vreți o evaluare reală înainte să investiți în proiectare, scrieți-ne prin pagina de contact sau sunați la 0728 473 293. Criteriile după care se alege un constructor le-am detaliat în articolul despre cum alegeți instalatorul potrivit.

Folosim cookie-uri pentru a îmbunătăți experiența ta. Poți accepta toate cookie-urile sau le poți gestiona individual. Politica de confidențialitate

Gestionare cookie-uri

Alege categoriile de cookie-uri pe care le accepți. Cookie-urile necesare sunt obligatorii pentru funcționarea site-ului.
Necesare Obligatoriu
Cookie-uri esențiale pentru funcționarea site-ului.
Preferințe
Salvarea preferințelor utilizatorului.
Statistici
Analiza traficului (Google Analytics etc.).
Marketing
Publicitate personalizată și remarketing.
